奋斗开新局 文昌国际航天城多个项目加快建设
2021年02月24日 16:23  来源:海南日报客户端

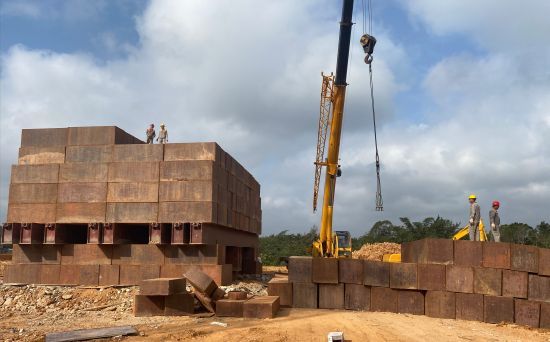

文昌航天超算中心项目现场,基桩检测班组工人正在施工。本报记者李佳飞摄
文昌航天超算中心项目现场,基桩检测班组工人正在施工。本报记者李佳飞摄

  据海南日报客户端 ▏记者 李佳飞

  2月23日,大年十二,按照老家的习俗,元宵节没过,这个春节还不算过完,但是50多岁的韩冠顾不得这些,一早就出现在文昌航天超算中心项目的施工现场,“隆隆”的机械声中,他与工友们一道,抓紧进行工程桩的静载检测。

  “光检测设备就有1100多吨重,都是这个春节假期运送到工地来的,整个检测工作计划元宵节前完成,所以得快马加鞭,不能耽搁。”韩冠一边忙碌一边说。

  不远处,项目工程部经理张向荣手里拿着一张“挂图作战表”,上面记录着这个项目自开工以来的每一步进展和重要的时间节点:去年4月13日定址奠基,随后仅用4天时间就取得了临时规划许可;6月9日开始土地清表、启动土方回填;11月14日进入基础工程施工阶段。至2021年1月3日,完成全部237根基桩施工……

  为确保工程质量和安全,春节期间,项目工程部组织了以文昌本地员工为主的基桩检测班组,加班加点开展基桩静载检测,这让后面的施工步骤也变得更加紧凑。

  “如果天气好的话,接下来的三月四月将是整个工地最繁忙的时候,可能会有六七百名工人同时作工。我们的计划是,5月底前完成主体结构封顶。”张向荣这样介绍道。

  文昌航天超算中心是海南自贸港文昌国际航天城的重点项目之一,由海南现代科技集团和国家超算长沙中心共同建设,拟采用国防科技大学研制的天河超级计算机搭建。项目一期用地27.64亩,总建筑面积约2.24万平方米。项目建成后,可实现10PF的峰值计算能力,以航天大数据应用为主导,建设海南自贸港的“智慧大脑”。

  海南日报记者注意到,文昌国际航天城内抓紧施工作业的,还有起步区“三横五纵”路网工程、文昌学校(二期)工程高中部等项目,塔吊林立、机械声“隆隆”的场景,让这个园区迸发出发展的活力。

  “路网工程是起步区的交通基础设施,建成后将有力促进优质高端项目落地,进一步优化园区营商环境。”中铁二十局集团文昌国际航天城起步区“三横五纵”路网工程项目部副经理侯攀介绍,为使项目早日建成,该项目全体施工人员放弃了春节假期,加班加点忙碌在工地上。

  在文昌学校(二期)工程高中部项目建设现场,施工方项目部执行经历周华秀告诉记者,为确保学校9月份如期开学,项目工地采用“三班倒”工作模式,各个班组、工序交叉进行,24小时施工。

  “教学楼、实验楼、图书馆、食堂……共10个单体工程,目前进展顺利,预计8月完工交付使用,届时可提供学位约1500个。”周华秀说道。
