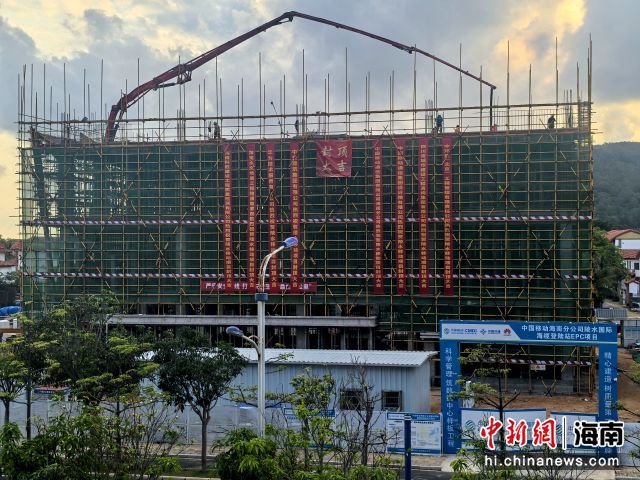

中新网海南新闻5月10日电(廖洪戈)5月8日,中国移动海南陵水国际海缆登陆站项目迎来重大进展——主体结构正式封顶,项目建设取得阶段性成果。
据了解,该项目位于海南省陵水黎族自治县黎安镇,总建筑面积约为3000平方米,总投资约7000万元。建设内容涵盖一栋机房楼,规划可提供超过300个机架。自2024年12月26日开工以来,该项目顺利克服基坑施工等多项技术难题,仅用时133天,比原计划提前50天,完成主体结构的封顶工作,为后续建设工作打下坚实基础。
项目秉承“绿色低碳”发展理念、参照国标A级数据中心标准进行建设,选用高效能风冷氟泵空调,设置水喷淋系统,能源利用效率更高,同时采用2路独立的外市电供电,2台柴油发电机组、多套UPS不间断电源,能够充分保障登陆站的供电安全。
中国移动海南陵水国际海缆登陆站与国际海缆、国际出入口局、中国移动海南国际数据中心等同为自贸港国际通信枢纽的重要组成部分,规划通过2条国际海缆+1个国际出入口局+1个中国移动海南国际数据中心,形成“2+1+1”数据出海国际信息基础设施底座布局,有力支撑跨境数据安全有序流动。
中国移动海南陵水国际海缆登陆站是中国移动集团在海南的第二个国际海缆登陆站,同时也是中国移动“亚太五号”国际海缆海南分支的登陆局所。项目建成后,将进一步发挥海南独特区位优势,加快构建中国与南海周边及“海上丝绸之路”沿线国家的网络大通道,推动海南信息化水平进一步提高,带动通信服务上下游相关产业发展,提升自贸港面向国际的营商环境,有效解决“数据安全有序流动”带来的资源紧缺问题,促进自贸港国际信息业务良好发展。
据悉,下一步,该项目将力争在2025年10月底具备装机条件,为数字经济高质量发展再添新动能。(完)
