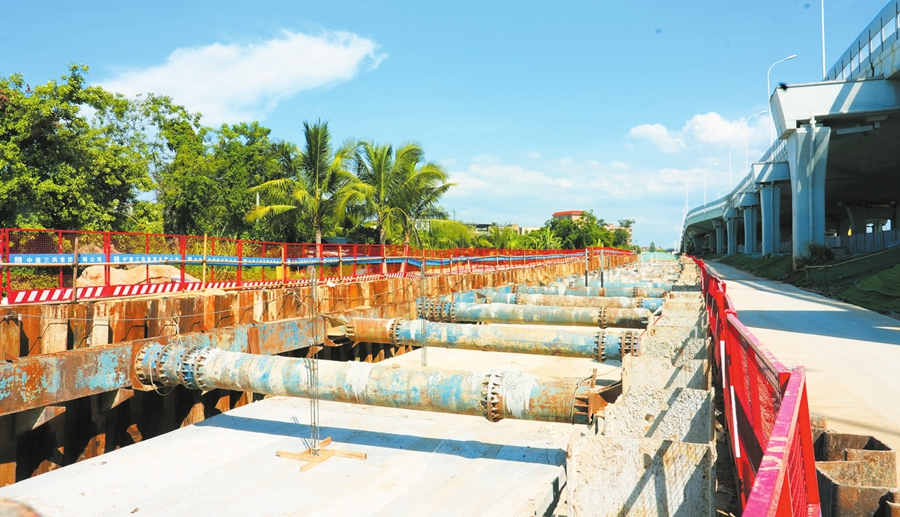

本报6月27日讯(记者赵莎)地下综合管廊如何一步步“打通”?近日,记者走进海口江东新区海文南路市政化改造项目现场,答案跃然眼前——钢板桩、工法桩组合围护的深基坑内,廊内机电安装等有序推进;地面上,道路施工同步展开。目前,该项目全长4.3公里的地下综合管廊结构已实现全线贯通,工程整体形象进度达70%,施工正全面转入道路工程阶段。
“管廊结构的贯通,好比建筑结构封顶,主体已经搭建,接下来就是‘精装修’。”施工总承包单位项目负责人袁达介绍,管廊主体结构已全线合龙,当前施工重心正转向机电安装及路面结构施工。主体施工高峰期,现场有160余名工人同步作业,目前仍有50余人进行管廊内部剩余施工,外部道路施工也在同步推进。
管廊全线均为深基坑作业,沿线紧邻高架匝道与村落民居。如何在保障施工安全的同时,最大限度减少对周边建筑和居民生活的影响?项目给出的答案是“对症下药”的差异化支护方案——针对不同地质和周边环境采用钢板桩或工法桩组合支撑,并引入第三方机构全程监测,确保深基坑施工平稳推进。此外,全线上下通道均采用模块化回转式爬梯,临边防护使用定型化网片,实现了安全防护标准化管理。
海文南路市政化改造项目北接规划海文高速联络线北延线,南至南渡江大道,道路全长约4.34公里,按城市主干道标准建设,设计车速60公里/小时,建设内容涵盖道路、交通、桥梁、给排水、照明、绿化及管廊等工程。目前,项目正稳步推进剩余工程量,计划于今年12月完成东侧道路地下管网施工及全部路基整形。
“下一步,项目参建各方将继续紧盯时间节点、严把质量安全,高效推进路面施工及配套设施建设,让这条衔接城市核心与临空经济区的交通大动脉加速成型,为江东新区高质量发展提供基础设施支撑。”袁达表示。
项目建成后,将有效满足老城区电力引入机场的需求,打通江东变电站(220kV)、潭连变电站(220kV)、龙泉变电站(220kV)、空港变电站(110kV)之间的高压电力通道,为美兰机场二期及桂林洋片区提供可靠电力保障。同时,进一步完善临空片区重要市政管线主通道,优化江东新区主干道路网结构,提升园区基础设施配套水平,为海南自贸港建设夯实市政保障基础。
