定安35kV中能建大岭站配套线路工程冲刺12月投用节点
2025年12月05日 18:08 来源:定安县融媒体中心

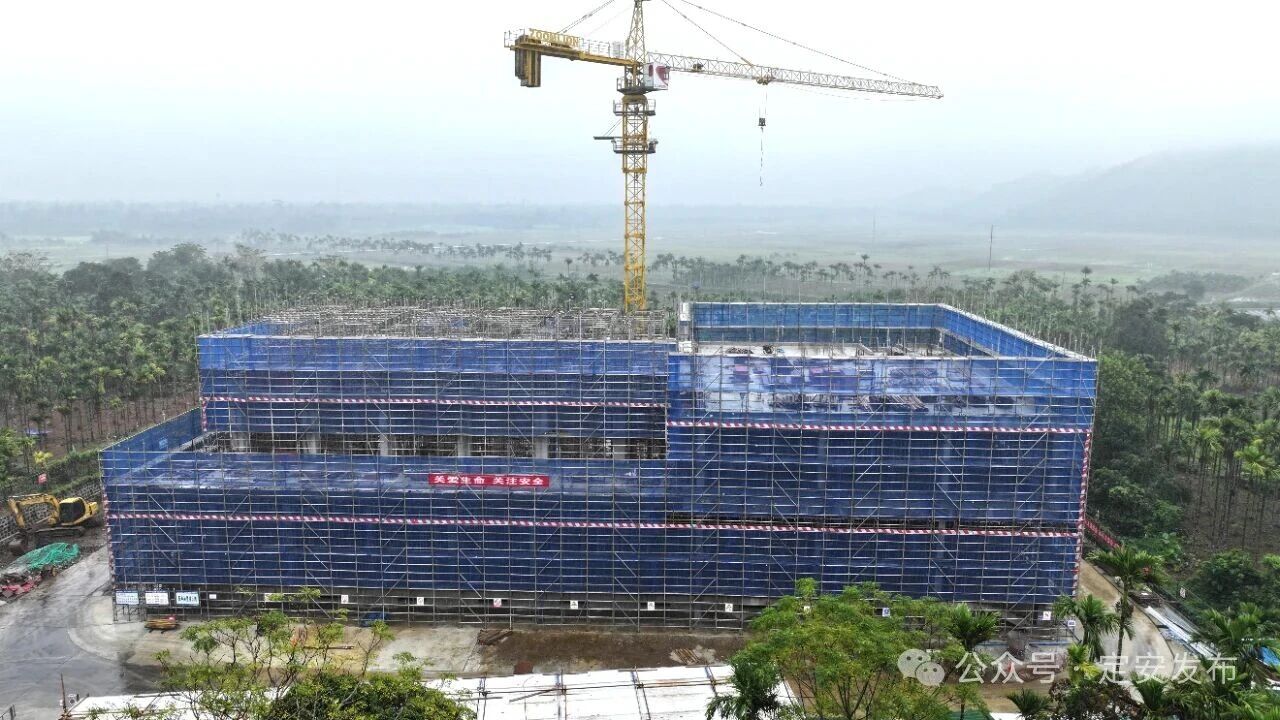

  近日,在定安县35kV中能建大岭站配套线路工程施工现场,铁塔部件组装、基础加固等作业有序推进,工程车辆往来穿梭,施工人员各司其职,一派热火朝天的建设景象。作为保障大岭矿业生产经营的 “电力生命线”,该项目正开足马力攻坚,为区域重点产业高质量发展注入强劲电力动能。

  据悉,定安县大岭建筑花岗岩矿加工项目位于龙河镇,是海南省首宗“净矿+增减挂+全流程电子化”出让的矿山采矿权项目,总投资约20.45亿元,可采储量达3320万立方米。项目主要从事建筑石料开采及骨料加工,各类大型加工设备对电力需求迫切,稳定可靠的电源支撑成为保障项目连续生产的关键。

  “最初项目计划从屯昌220kV大同站新建供电线路,经省政府统筹协调最终优化供电路径,从110kV翰林变电站新建35kV线路至35kV中能建大岭变电站,切实打通电力输送“最后一公里”,为矿山项目投产运营扫清电力障碍”定安供电局相关负责人介绍道。

  该供电项目分两阶段实施,兼顾应急保障与长远需求。第一阶段为临时T接方案,截至目前,已完成铁塔基础开挖27基、基础浇筑27基、铁塔组立25基,预计今年12月建成投用。“临时方案投用后,将更好满足大岭建筑花岗岩矿加工项目的用电需求,保障矿山加工设备持续稳定运转。” 县供电局相关负责人表示。

  第二阶段为永久方案,目前已完成铁塔基础开挖13基、基础浇筑10基,预计2026年全面建成投产。项目全部建成后,将进一步优化区域电网结构,大幅提升供电可靠性,不仅能满足大岭矿加工项目的长期用电需求,还将为龙河镇、翰林镇周边产业发展提供更坚实的电力保障。

  项目推进过程中,定安县发改委、定安供电局、龙河镇及翰林镇政府等部门形成联动合力,确认线路塔基最终落点,同时简化各环节审批流程等,为工程施工扫清了各类障碍。

  下一步,各单位将继续严把工程质量关,紧盯时间节点推进项目建设,确保临时T接方案如期投用、永久方案顺利推进,以优质电力保障助力海南自贸港重点产业建设。

  来源:定安县融媒体中心(陈梨梨 王康宇)
