海南昌江核电厂2号机组开始第5次换料大修
2022年10月16日 08:23 来源:中国新闻网

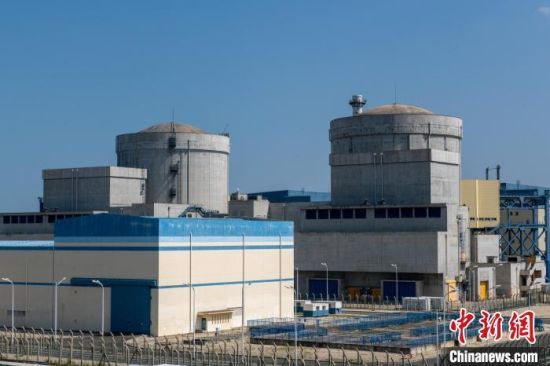

10月11日拍摄的海南昌江核电厂1、2号机组。 凌楠 摄
10月11日拍摄的海南昌江核电厂1、2号机组。 凌楠 摄

  中新网海南昌江10月15日电 (温杰 戴湘)2022年10月15日0时14分,随着当值操纵员的准确操作,海南昌江核电厂2号机组与海南电网解列,海南核电首个五年大修,即2号机组第5次换料大修(以下简称205大修)正式开始。

  据介绍,本次大修共设置关键路径里程碑15个,计划工期45天。205大修计划开展检修项目多达7639项,包括机组预防性维修5927项,技术改造270项,其它工作1442项;涵盖了汽轮机四缸全开检修、压力容器接管役检、主泵机械密封解体检查等项目。205大修相关准备工作于2020年底正式启动,期间克服疫情影响,完成了大修工作包、人力支持、物资配备、重点项目讨论以及疫情防控专项方案等准备工作。

  海南核电205大修是中国核电大修中心试运行启动后的首个试点项目,对磨合、验证中心集约化运作模式具有重要意义。后续,大修各参与机构及部门将坚持“安全为底线,质量为根本”的基本原则,齐心协力、主动担当,强化安全管理,狠抓措施落实,确保大修工作安全、优质、高效完成。(完)

编辑:陈少婷
